Když přizpůsobujete starou zemědělskou budovu jiné funkci, musíte obvykle vložit nové prvky, jako jsou stropy, stěny a komíny. Jak změnit přístavbu na obytnou budovu, pokud jde o kombinaci různých struktur?

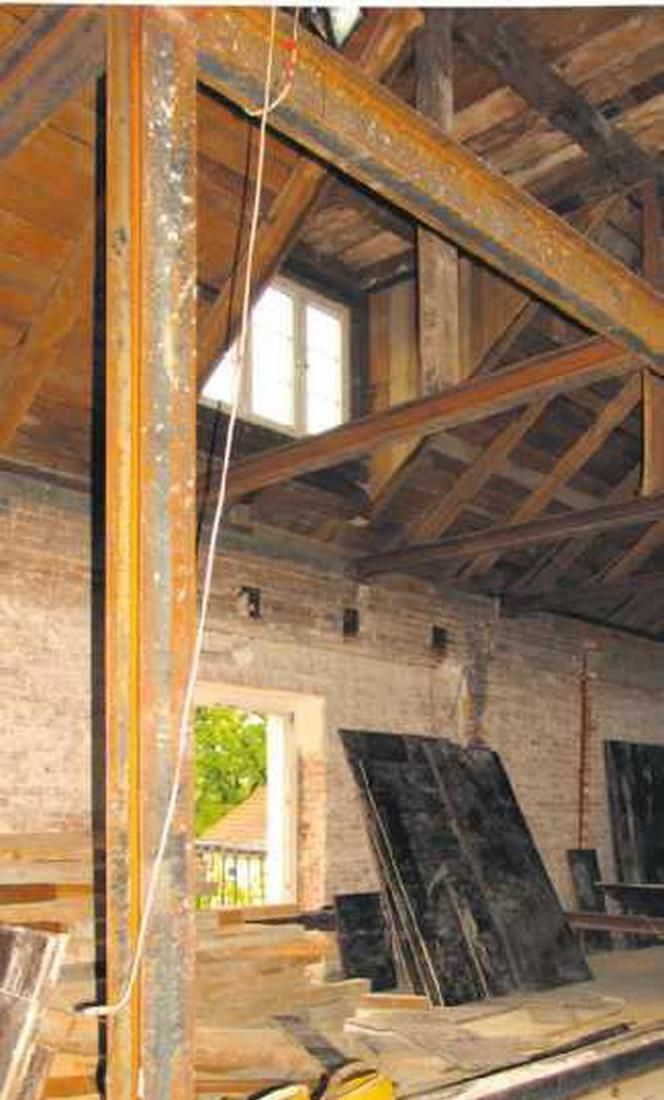

Před vložením nové konstrukce zkontrolujte stav stávajících stavebních prvků. Dodatečná zatížení a jejich rozložení nemohou ve skutečnosti narušit stabilitu současného systému. Protože provozní bezpečnost závisí na správném průběhu práce, musí být prováděna autorizovaným technikem. Posoudí, které prvky je třeba opravit a jaký je nejlepší způsob, jak to provést, s přihlédnutím ke spolupráci s nově navrženými prvky. Typ nové výstavby závisí hlavně na funkci budovy a architektonickém konceptu vnitřního členění a designu. Pokud se například rozhodnete pro ocelovou konstrukci, můžete jako detail interiéru použít nové nosníky podporující prasklé překlady.
Posílení základů
Nejprve by měla být provedena odborná studie nadace budovy, aby se ověřilo, že nadace nevyžaduje vyztužení. Za tímto účelem se vytvoří otevřená jáma, to znamená, že se objeví nadace. Zkontroluje se jeho tvar a hloubka založení. Určuje se také typ půdy pod základem. Staré hospodářské budovy byly často stavěny bez lavic nebo na málo silných cihelných lavicích a jejich základové zdi byly vyrobeny z cihel nebo polních kamenů. Posílení základů je docela problematické, naštěstí v nízkých budovách se to málokdy ukáže jako nezbytné.
Jak posílit základy
Pro posílení únosnosti základů lze do stávajících prvků přidat železobetonové lavice. Jsou spojeny se starou konstrukcí pomocí tyčí, které procházejí otvory vyvrtanými ve staré zdi. Kamenné základy lze kombinovat s novým železobetonem pomocí kotev vložených do vyvrtaných otvorů. Stará zeď mírně podřízne (nebo odstraní některé kameny), takže základová zeď netvoří jednu rovinu a nový fragment s ní dobře pracuje. Podobně se rozšiřují i staré cihlové schody. Tyče se poté umístí na police laviček. Stávající základy mohou být také vyztuženy mikropiloty nebo vytvrzeny, například vstřikováním cementové pasty. Je to efektivní, ale nákladné, protože vyžaduje použití specializovaného vybavení.

Nová podlaha
Přístavby pro přizpůsobení ve většině případů nemají rozdělení na patra. Jsou to dlouhé jednolodní konstrukce, někdy rozdělené výztužnými zdmi. Nový strop rozdělující budovu na dvě úrovně může být založen na vnějších stěnách. K podpoře můžete také použít stávající výztužné stěny. Způsob upevnění stropu závisí na jeho rozpětí a šířce a síle stěny. Stropy až do rozpětí 6 m, a takové krytiny se nejčastěji používají v upravených budovách, mohou být vyrobeny jako deska, žebrované nebo Klein z ocelových nosníků vyplněných cihel. Při adaptaci starých budov se netrpělivě používá druhá technologie, která byla opuštěna v nové výstavbě.
Stropní konstrukce
Při spojení se starými zdmi je nejjednodušší provést kování ocelových nosníků. Ve zdi je vytvořen otvor, do kterého je vložen konec nosníku, a pak je tento prostor vyplněn betonem. Aby paprsek pevně držel v díře, je nejlepší, když má skloněné stěny, tj. Je v průřezu blízko trojúhelníku. Paprsek v tom bude zaklíněn. Pro posílení spojení mohou být vyztužovací tyče vedeny přes konec nosníku, který vytvoří knír, který dodatečně drží paprsek ve zdi. Když nový stropní deska spočívá na staré zdi, je nutné v něm vyřezat brázdu. Stěna o tloušťce 51 cm umožňuje napěchování asi 20 cm. Protože to nemůže být provedeno bezprostředně po celém obvodu stěn, musí se betonáž desky provádět také po etapách. Nová železobetonová konstrukce může být také kombinována se starou pomocí lepených tyčí a chemických kotev.

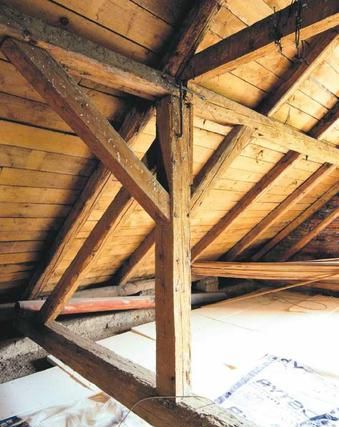

Zvedání střechy
Pokud je budova příliš nízká na to, aby byla rozdělena do dvou podlaží, můžete zvážit zvednutí střechy, aniž byste ji museli demontovat, a zdivo do požadované výšky. Nejjednodušší je to v malých budovách. Střecha je upevněna pomocí táhel a celý příhradový nosník je opatrně, rovnoměrně zvednut - například pomocí zvedáku do auta. Po zvednutí střechy by konstrukční sloupy měly být postaveny velmi rychle. Když tak učiníte, střecha opatrně klesá a vyplňuje pole mezi sloupky. Práce musí být provedena rychle, takže je zapojen velký tým stavitelů.
